做过商业综合体项目的工程人都清楚,这类项目是基建领域公认的管控难点。相较于普通住宅、市政工程,商业综合体汇聚土建、机电、消防、暖通、精装、智能化等十余专业、上百道工序,多班组同步进场交叉作业。一旦协调管控缺位,极易出现工序冲突、管线碰撞、窝工停工、大面积返工等问题。
行业真实数据印证:大型商业综合体因交叉施工混乱,整体返工率高达8%-15%,人工窝工闲置率超15%,无效协调会议占比超40%,普遍造成15-30天工期延误,单项目直接经济损失动辄数十万至上百万。多数监理、施工负责人被追责、项目亏损,核心原因并非技术不足,而是交叉施工协调管理不到位。
本文结合武汉本地商业综合体实操案例,分享一套可直接落地的全流程交叉施工协调方案,适配所有商业综合体、商住一体、大型商超项目,助力工程人解决返工亏损、工期延误、多方扯皮等核心痛点。
以武汉城区一处8.2万㎡商业综合体项目为例,项目涵盖购物中心、底商、地下车库,集结土建、机电、消防、暖通、精装五大核心专业,8支分包班组同步施工。项目前期因协调管理缺失,出现多项致命问题,造成严重亏损与工期滞后。
首先是工序排布无序,土建结构尚未收口,机电班组提前进场布管,导致管线与结构梁标高冲突,200余米管线全部拆改,直接返工损失超80万元。其次各专业独立施工、缺乏联动,喷淋、风管、强弱电管线多层碰撞,无统一排布标准,反复整改延误工期22天。最后责任边界模糊,交叉作业出现质量、安全问题后,各班组互相推诿,整改效率极低,多次被甲方及质监站通报。
该案例也是全国综合体项目的共性问题:图纸、施工技术均无硬伤,仅因前期协调、过程管控缺位,最终造成全员亏损、全员背锅。

结合百余座商业综合体项目复盘,梳理出交叉施工最致命、最高发的四大可控漏洞,也是工期延误、返工亏钱的核心根源。
1、图纸信息割裂,前期会审缺位
各专业图纸分开设计、独立施工,形成信息孤岛。传统二维图纸无法提前预判管线重叠、标高冲突、洞口错位等问题,所有设计隐患全部堆积至施工阶段暴露。数据显示,施工阶段整改的成本,是前期图纸优化成本的3-5倍,是项目返工的首要原因。
2、工序穿插混乱,作业面争抢频发

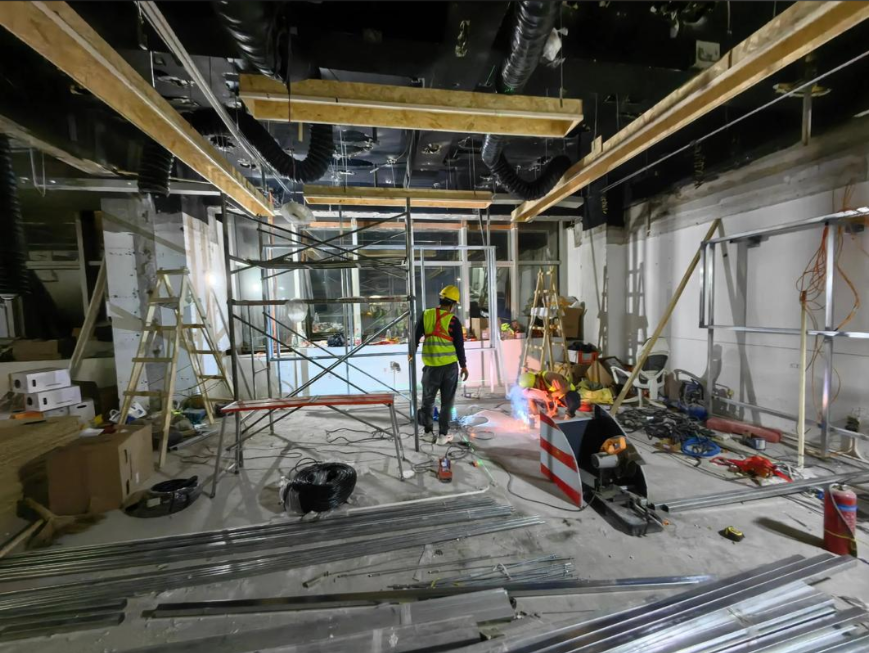

综合体施工空间紧凑、工序密集,常出现多层同步施工场景,上一层装修、下一层机电、地面土建收尾并行作业。无标准化工序排布,极易引发工序打架、成品破损、材料磕碰,同时滋生高空坠物、交叉碰撞等安全隐患,造成大量窝工浪费。

3、责任边界模糊,扯皮推诿常态化
多数项目无明确的交叉作业责任划分与专项书面交底,出现质量瑕疵、安全隐患、工期滞后问题时,各分包互相甩锅。监理无书面依据界定责任、落实整改,导致问题长期搁置,整改闭环困难。
4、进度管控粗放,缺乏动态调整机制
不少项目直接套用普通房建进度计划,忽视综合体多专业穿插施工的特殊性。采用静态管控模式,单一工序延误无法及时调整,直接引发连锁反应,小问题拖成大面积工期事故。

针对以上痛点,结合工程实操经验,整理出一套全链条、可直接套用的交叉施工协调体系,从源头规避返工、延误、扯皮问题。
1、三级图纸会审,从源头杜绝80%返工
严格执行“不会审、不进场”原则,通过三轮会审彻底扫清图纸冲突。第一轮为专业自审,各班组自查本专业图纸尺寸、预留洞口、工艺标准等漏洞;第二轮交叉对审,重点核对土建与机电、消防与暖通、管线与结构的标高、路由匹配度;第三轮联合会审,甲方、监理、设计、各分包全员到场,汇总所有问题,48小时内出具优化及变更方案。有条件的项目可搭配轻量化BIM建模,提前模拟管线排布、排查碰撞点位,可将整体返工率压缩至3%以内。
2、标准化工序穿插,错层有序施工

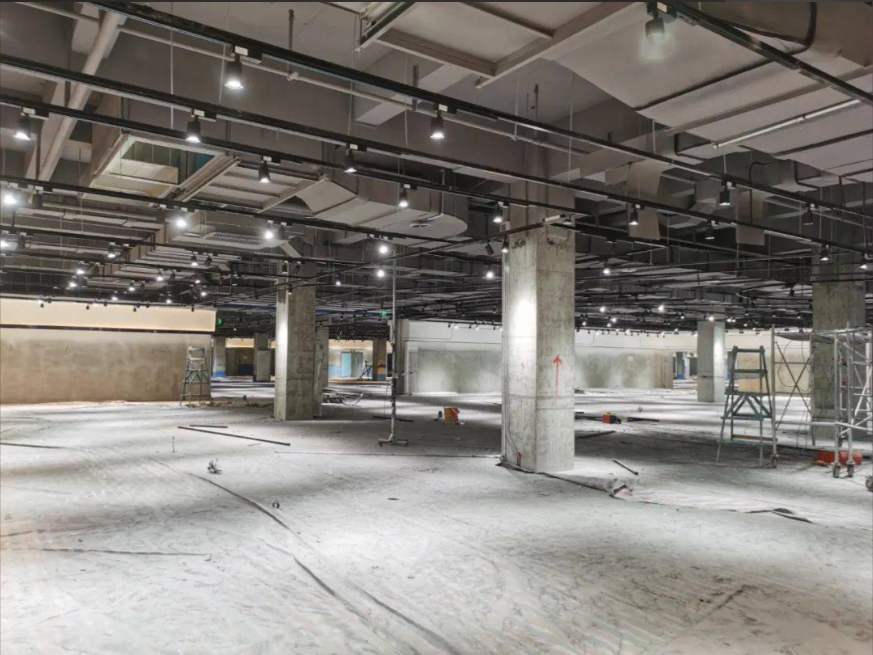

摒弃全面铺开的粗放施工模式,严格遵循先结构后装饰、先土建后机电、先主管后支管、先高空后地面的核心原则。固定标准施工流程:主体结构封顶→砌体收口→机电主管敷设→消防暖通施工→弱电布设→精装施工→成品保护。同时推行作业面专属负责制,同一区域明确核心施工班组,其余班组错峰进场,杜绝抢工作面、破坏成品等问题。

3、专项协调机制,彻底杜绝扯皮
这是监理管控综合体项目的核心抓手。一是固定周例会+专项专题会,每周汇总交叉施工问题,明确责任人、整改时限及处罚标准,形成书面纪要全程留痕;二是落实交叉作业专项技术交底,明确各专业施工范围、边界标准、安全责任,杜绝模糊地带;三是建立问题台账,所有隐患、冲突、延误问题逐一登记、跟踪、闭环,避免问题堆积。
4、分区动态管控,守住工期底线
将整栋建筑按楼层、区域拆分为独立施工单元,单独排布进度计划,实现分区管控、错峰施工。单一区域出现工序滞后时,即时调整后续班组进场节奏,避免全线工期瘫痪。监理全程跟踪进度偏差,提前预判工序冲突、人员窝工等风险,做到早发现、早调整、早闭环。

1、拒绝盲目抢工:图纸未会审、工序未排布、交底未落地,坚决不大面积进场,盲目抢工只会引发批量返工,得不偿失。
2、所有协调书面化:工序调整、问题整改、责任划分全部留存书面资料,口头协调一律无效,规避后期结算、追责扯皮风险。
3、成品保护前置:提前划分成品保护责任区,落实防护措施,从源头减少交叉施工造成的成品破损,降低修复成本。

商业综合体属于高利润、高门槛、高风险的高端基建项目,比拼的从来不仅是施工技术,更是精细化协调管理能力。多数项目亏损、工期崩盘、人员背锅,本质都是管理思维缺失、协调机制不完善。
这套全流程交叉施工管控方案,既能帮助施工方降本增效、减少返工损耗,也能帮助监理规避履职风险、轻松掌控高端项目,是工程人进阶高端基建赛道的必备核心技能。
